园区23公里能源“大动脉”畅通
2026-07-28 09:41
来源:苏州新闻网
责任编辑:钱敏
字号:

历经两年半攻坚,苏州港华燃气唯亭胜浦次高压燃气管道工程近日正式通过竣工验收。这条全长23公里、设计压力1.6MPa的能源“大动脉”,将全面激活一级门站下载能力,向园区东部及南部稳定供气,为区域高质量发展注入强劲动能。

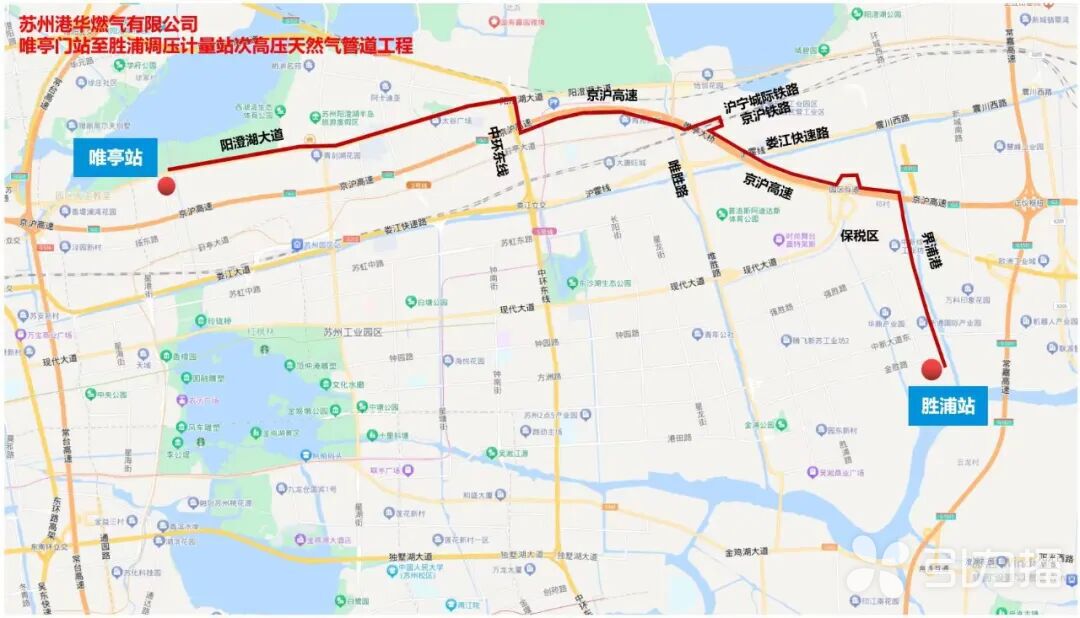

管道路线图。苏州港华燃气供图

作为苏州港华燃气“两站一线”战略布局的核心组成,该项工程分两期建设。一期于2023年12月12日率先开工,今年3月24日完工;二期于2025年8月25日开工,今年5月27日完成全线施工。管线蜿蜒穿行,沿途需多次穿越河道、道路,并跨越高速公路与铁路干网。项目团队与各相关主管部门密切沟通、通力协作,在多部门的联动支持与高效配合下顺利取得各项批文。

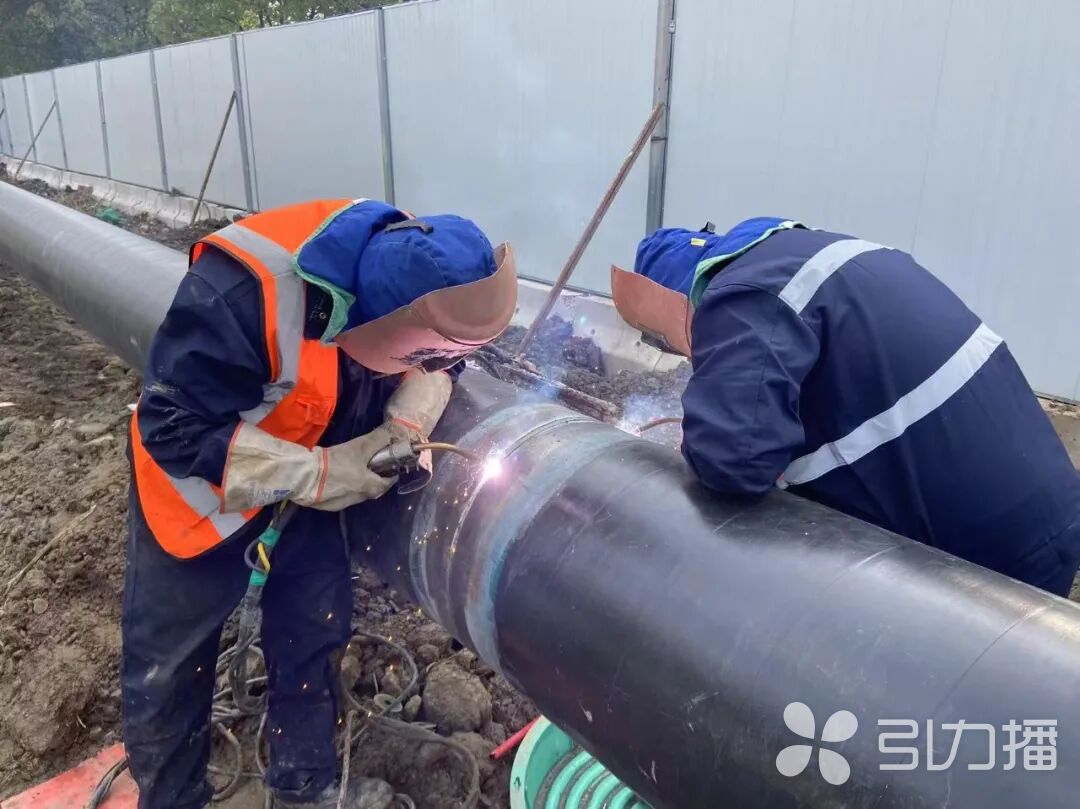

技术人员正在作业。苏州港华燃气供图

在施工过程中,苏州港华燃气全程以高标准建设、精细化管控、全方位统筹攻克各类施工难题,高效优质完成工程建设任务。在青剑湖段,积极对接园区30周年景观改造工程,双方统筹协同施工,实现资源集约与效率双赢。在果园农场段,经与相关方充分沟通协商,相互理解基础上达成一致,保障工程顺利推进。在砖厂段,通过优化路由,合理避让既有设施,减少干扰,兼顾各方利益。

工程建设收尾阶段,各项专项验收、调试工作高效有序落地。今年5月底,项目完成全线通球扫线工作,全面清理管线杂物、保障管道通气条件;工程一期及二期大部分标段顺利通过预验收,为正式竣工验收奠定坚实基础。7月11日,项目正式通过竣工验收,标志着这项重点能源配套工程全面建成。

23公里“蓝色动脉”,为园区能源保障建设版图上写下浓墨重彩的一笔。未来,苏州港华燃气将持续依托该项目的枢纽优势,夯实城市燃气安全保供能力、优化清洁能源输送体系,不断助力园区绿色低碳转型与城市能级提升。(苏报融媒记者 陈燕 通讯员 陆瑞琴 实习生 董嘉星/文)
